Ce document est la recopie du livre "La tour de 300m" que Gustave Eiffel a écrit en 1900 pour détailler les différentes étapes de la construction de sa tour, mais aussi pour fournir les données techniques, les expériences scientifiques qui y ont été faites, bref, pour donner un peu toutes les informations sur cette tour.
Le planning de construction est plus succinct que ce qui est indiqué dans la chronologie des évènements, c'est normal, ça ne donne que les étapes de la construction, avec des jalons et des données techniques en relation avec ces jalons. Mais ça donne une bonne idée de ces jalons, justement. Les chiffres ci-dessous sont extraits des rapports hebdomadaires remis par le service du chantier.
Calendrier du montage de la tour Eiffel
- Commencement du montage : 1er juillet 1887
- Fin du montage des 4 premiers panneaux : 4 décembre 1887
- Poids monté : 1 313 298 Kg
- Moyenne par mois : 208 tonnes
- Hauteur montée : 47,90 m
- Moyenne par mois : 9,58 m
- Commencement du montage des poutres horizontales : 18 décembre 1887
- Fin du montage du 1er étage : 1er mars 1888
- Durée : 3 mois et demi
- Achèvement de la première plate-forme : 1er avril 1888
- Poids monté : 1 790 792 Kg
- Moyenne par mois : 312 tonnes
- Hauteur montée : 14,20 m
- Moyenne par mois : 14,05 m
- Commencement du montage au-dessus du premier étage : 1er avril 1888
- Fin du montage du 2e étage : 14 août 1888
- Durée du montage : 4 mois et demi
- Poids monté : 1 850 000 Kg
- Moyenne par mois : 410 tonnes
- Hauteur montée : 58,10 m
- Moyenne par mois : 12,01 m
Le montage des arcs décoratifs s'est fait du 7 mai au 31 août et incombe, pour la majeure partie, à cette période.
- Commencement du montage au-dessus du deuxième étage : 14 août 1888
- Fin du montage de la plate-forme intermédiaire : 30 novembre 1888
- Durée du montage : 3 mois et demi
- Poids monté : 1 115 000 Kg
- Moyenne par mois : 320 tonnes
- Hauteur montée : 80,20 m
- Moyenne par mois : 22,01 m
Le montage des soubassements (164 492 Kg) s'est fait de septembre à janvier 1889 et incombe pour les trois quarts à cette période.
- Commencement du montage au-dessus de la plate-forme intermédiaire : 30 novembre 1888
- Fin du montage du 3e étage : 24 février 1889
- Durée du montage : 3 mois
- Poids monté : 725 000 Kg
- Moyenne par mois : 242 tonnes
- Hauteur montée : 80,42 m
- Moyenne par mois : 26,80 m
- Commencement du montage au-dessus du 3e étage : 24 février 1889
- Arrivée au sommet : 31 mars 1889
- Durée du montage : 1 mois et demi
- Fin du montage : 15 avril 1889
- Poids monté : 345 496 Kg
- Moyenne par mois : 230 tonnes
- Hauteur montée : 21,38 m
- Moyenne par mois : 10,23 m
Le montage des fers de la pile 3 (42 831 Kg) s'est fait pendant cette période.
En résumé ce montage comprenait celui de la superstructure proprement dite, pour un poids de 6 911 802 Kg, plus celui des parties que nous avons mises au dehors de la superstructure, à savoir :
- Poutres des cylindres Otis : 50 463 Kg
- Soubassements des piles : 161 492 Kg
- Charpente de la pile 3 : 42 831 Kg
- Ce qui nous fait un total de 203 780 Kg à ajouter

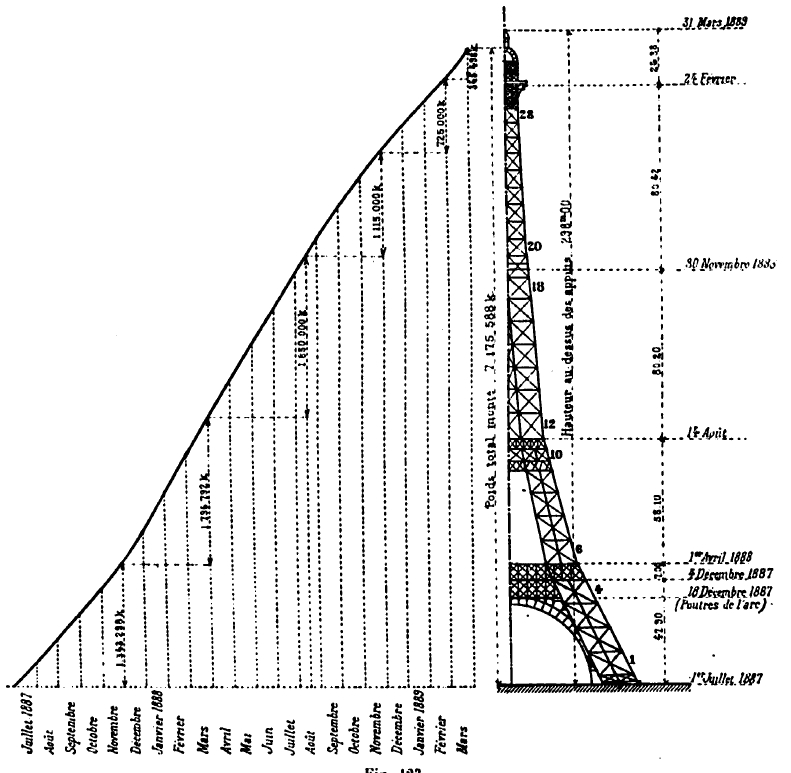

Le total monté est donc de 7 175 588 Kg. Ce montage a duré du 1er juillet 1887 au 15 avril 1889, soit vingt et un mois et demi, avec une moyenne de 334 tonnes par mois. Le diagramme ci-dessus, figure 123, indique la marche de ce montage, qui, un peu lent d'abord, a marché ensuite avec la plus grande régularité, moins rapidement néanmoins vers le sommet, en raison de la plus grande exiguïté des plates-formes de montage. Le poids ci-dessus ne comprend pas celui des appuis en fonte, qui est de 165 628 kg, ni celui des organes mécaniques des ascenseurs, lequel s'élève a :
- Pour l'ascenseur Otis : 311 tonnes montées du 5 janvier au 13 juin 1889
- Pour l'ascenseur Roux-Combaluzier : 397 tonnes montées du 19 janvier ou 8 juin 1889
- Tolal : 708 tonnes
L'ascenseur Édoux a été monté par les monteurs du constructeur. L'installation des machines et des pompes s'est faite du 11 février 1889 au 10 avril. Quant à la durée partielle des opérations principales du montage de la superstructure, elle a été la suivante :
- Montage d'un panneau au-dessous du premier étage : 40 jours
- Montage entre le premier et le deuxième étage : 30 jours
- Montage entre le deuxième et la plate-forme intermédiaire : 15 jours
- Montage au-dela, jusqu'au troisième étage : 7 jours
